Dom z bali wg projektu "Projekt 1"



Wybudowany dom z drewna 140×190 mm w komplecie » Lux «wg projektu» Projekt 1 » Warszawska 49, 05-090 Dawidy

Parametry projektu:

Powierzchnia całkowita: 260 m2
Gabaryt: 24,5х15 m
Liczba pięter: 2
Liczba pokoi: 5
Liczba sypialni: 3
Numer projektu: 01



Przebieg budowy

Projekt ten stał się ucieleśnieniem wieloletniego marzenia naszego klienta — wybudowania nowoczesnego, ale dopasowanego domu na rodzinnej działce. Klient dość długo i skrupulatnie (właściwie ponad rok) przeprowadził badanie rynku i ostatecznie się na nas zdecydował. Projekt był robiony od podstaw, trwało to dość długo, ponad 2 miesiące.

Fundacja

Witryna umożliwiła nam wykonanie płytkiego fundamentu pod projekt, który ostatecznie wdrożyliśmy. W trakcie tego procesu odlano także małą piwnicę pod domem, aby zakończyć wszystkie prace betoniarskie przed montażem bali.

Terminy. 3,5 tygodnia.

Dom z bali

Od postawienia domu do budowy domu z bali minęły ponad 4 miesiące. Częściowo zdarzały się wymuszone przestoje, ponieważ nie było przygotowania kłód, a wtedy jako pierwszy przybył dom z bali łaźni. Po jego ukończeniu, po Nowym Roku rozpoczął się montaż domu. Strony przybyły na miejsce i natychmiast się zebrały, ściany rosły. Następnie pojawiły się stropy drugiego piętra i bale pierwszego piętra, a z początkiem wiosny rozpoczęliśmy montaż dachu.

Terminy. 2,5 miesiąca.

Dach

Podobnie jak w łaźni, wybór padł na metalowe płytki. Dzięki temu pogoda nie przeszkodziła w wykonaniu pod klucz — stałe krokwie, ocieplenie, folie, listwy, kontrkraty, płytki podłogowe. Wszystko zostało zamówione z wyprzedzeniem, więc nie było przestojów. Nie zapomniano także o przepustach wentylacyjnych i zaleganiu śniegu, aby na zawsze zamknąć etap dekarstwa.

Terminy. Miesiąc.

Szlifowanie i malowanie

Szlifowanie rozpoczęło się miesiąc po montażu dachu. Do tego czasu pogoda się przejaśniła i żywica zaczęła wypływać. Dlatego początkowo więcej czasu poświęciliśmy ścianom wewnętrznym, a dopiero potem przeszliśmy do zewnętrznych. W przeciwnym razie wszystko odbyło się według klasyki — podczas szlifowania zrobiliśmy trochę farby, zatwierdziliśmy wymagane kolory i w czerwcu rozpoczęliśmy malowanie.

Terminy. 2 miesiące.

Przeszklenie

Na początku szlifowania uzgodniono i zamówiono okna drewniane. Były gotowe nieco przed terminem, ale zostały dostarczone na czas, aby zakończyć prace malarskie na zewnątrz. Zamontowaliśmy ościeżnice, zamontowaliśmy wszystkie okna oraz tymczasowe drzwi wejściowe.

Terminy. 3,5 tygodnia.

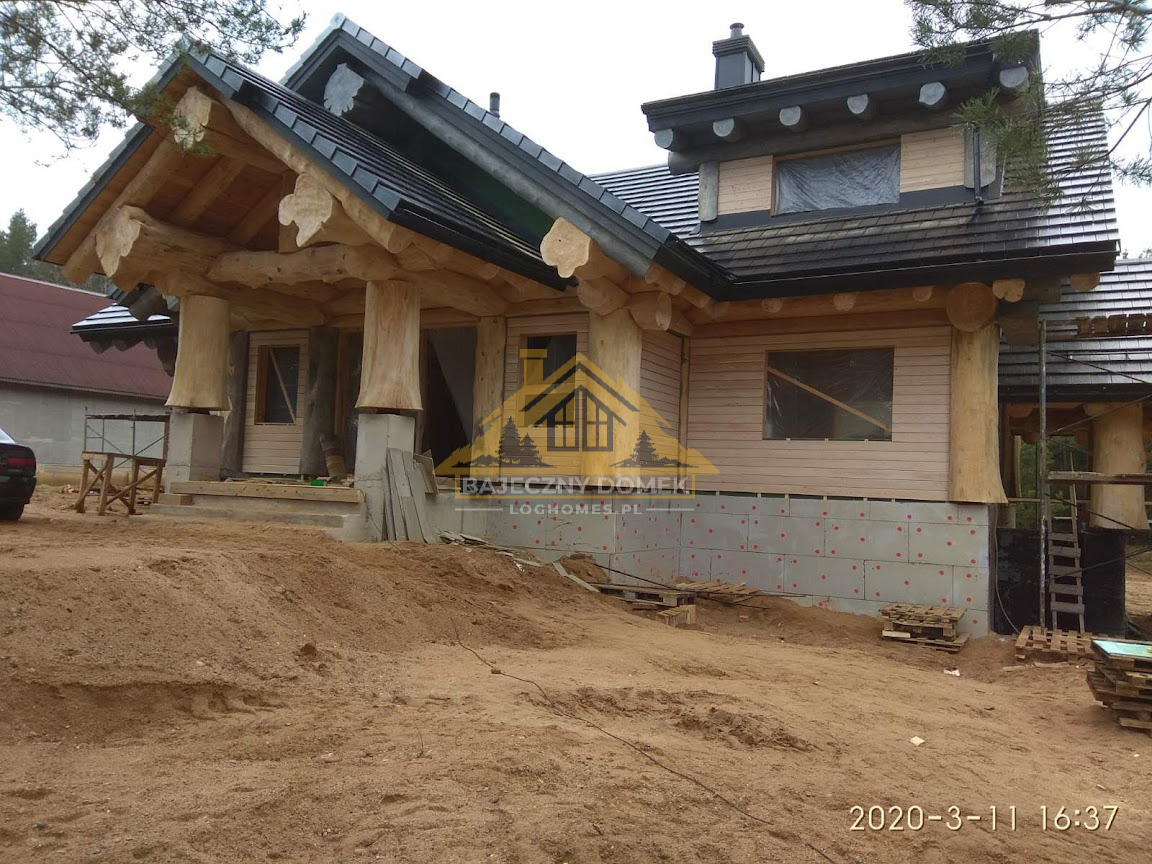

Dekoracja zewnętrzna

Póki pogoda pozwoliła wykonaliśmy pokrycie dachowe i rynny. Ramy okienne pozostawiono na później, aby jednocześnie wykonać zestawy zewnętrzne i wewnętrzne.

Terminy. 2,5 tygodnia.

Media (etap 1) i ciasto podłogowe

Czas wprowadzić ciepło do domu. Do domu doprowadzono media, wykopano drogi z domu do łaźni. Następnie przystąpiliśmy do ocieplenia fundamentów, montażu rur kanalizacyjnych, wodociągowych i grzewczych. Potem do akcji wkroczyli elektrycy, którzy na dodatek ułożyli pod płytkami sklejkę i GVLV oraz zaizolowali podłogi. Zimą pracowaliśmy z opalarkami, ale już w styczniu zawiesiliśmy grzejniki i bojler i rozpoczęliśmy ogrzewanie. Teraz prace wykończeniowe wnętrz poszły jak w zegarku.

Terminy. 2 miesiące i półtora tygodnia

Komunikacja inżynierska (etap 2)

W domu zainstalowano kotłownię gazową, ale na posesji znajduje się także rezerwowa kotłownia na paliwo stałe (w garażu). Nigdy nie wiesz, co się stanie. Wykonano ogrzewanie podłogowe w domu, zamontowano panel elektryczny, uziemienie, instalację odgromową oraz kominy kotłowni. Zamontowaliśmy wszystkie gniazdka i włączniki oraz zainstalowaliśmy wentylację.

Terminy. 3 miesiące.

Dekoracja wnętrz

Prace domowe zajmowały dużo czasu. Na podłodze i ścianach (we wszystkich łazienkach oraz na płycie kuchennej) wykonano płytki, po odpowiednim ich przygotowaniu. Na suficie zamontowano okładzinę za pomocą ozdobnych belek i listew. Zamontowany laminat i listwa przypodłogowa. W miarę postępu prac dom z bali został uszczelniony w miejscach, które wówczas nie byłyby dostępne. Na oknach po obu stronach znajdowały się listwy (na zewnątrz były też odpływy), a od wewnątrz znajdowały się także parapety. Zamontowaliśmy kanały wentylacyjne, ościeżnice drzwi wewnętrznych oraz same drzwi. Na balkonach i tarasach pojawił się taras. Na koniec zamontowaliśmy całą instalację wodno-kanalizacyjną. Schody nie robiliśmy, a przy okazji zrezygnowaliśmy z pełnoprawnego kominka w salonie.

Terminy. 5 miesięcy.

Uszczelnianie i wykończenie zewnętrzne (etap 2)

Po zakończeniu prac uszczelniających wewnątrz podczas wykończenia, w ciepłym sezonie przeszliśmy do szwów zewnętrznych. W tym czasie klient rozpoczął już prace nad niewidomym obszarem przez zewnętrzną organizację, a pod koniec schody wejściowe zostały wykonane z półkłód z balustradami.

Terminy. 2 miesiące.

Wnioski

To był emocjonujący projekt, podczas którego realizacji zawsze byliśmy w kontakcie z Klientami. Wszystkie etapy zostały skoordynowane terminowo, materiał został wybrany i dostarczony z wyprzedzeniem. A sam projekt okazał się co podziwiać – duży, ale nie pozbawiony przytulności. I jakie funkcjonalne! Tak naprawdę mieszkają tam niemal na stałe, czasami dojeżdżają do miasta, co nas bardzo cieszy. W końcu taki dom absolutnie nie powinien stać bezczynnie!
